监理日志

项目概况
工程地址 东风小区6-1-1803/东风小区2-2-2105
施工单位 艺盛装饰
项目施工负责人 工长赵政宝
监理项目 全程监理
监理单位 装卫士-独立第三方装修监理
监理介入时间点 甄选施工方之前
监理查验依据 国家和地方现行建筑装饰标准和装修市场通行规则,点击查看

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点01 报价单陪同审核(1803/2105) 2019-12-26 秦学品

序号 现场上门工作 现场影像
101 对装修公司现场进行报价单审核及注意事项确认 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点02 合同陪签(1803/2105) 2019-12-30 秦学品

序号 现场上门工作 现场影像
201 艺盛装饰现场合同签订 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点03 现场方案确定(1803/2105) 2020-06-20 秦学品

序号 现场上门工作 现场影像
301 房屋现场方案确定;水电位置确定等 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点04 现场方案确定(1803/2105) 2020-07-02 秦学品

序号 现场上门工作 现场影像
401 房屋现场方案确定;水电位置确定等 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点05 水电施工巡查(1803/2105) 2020-07-11 秦学品

序号 现场上门工作 现场影像
501 水电施工巡查,对《水电施工注意节点》中的问题现场查看 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点06 水电完工验收(1803/2105) 2020-07-14 秦学品

序号 查验问题 建议方法 现场影像

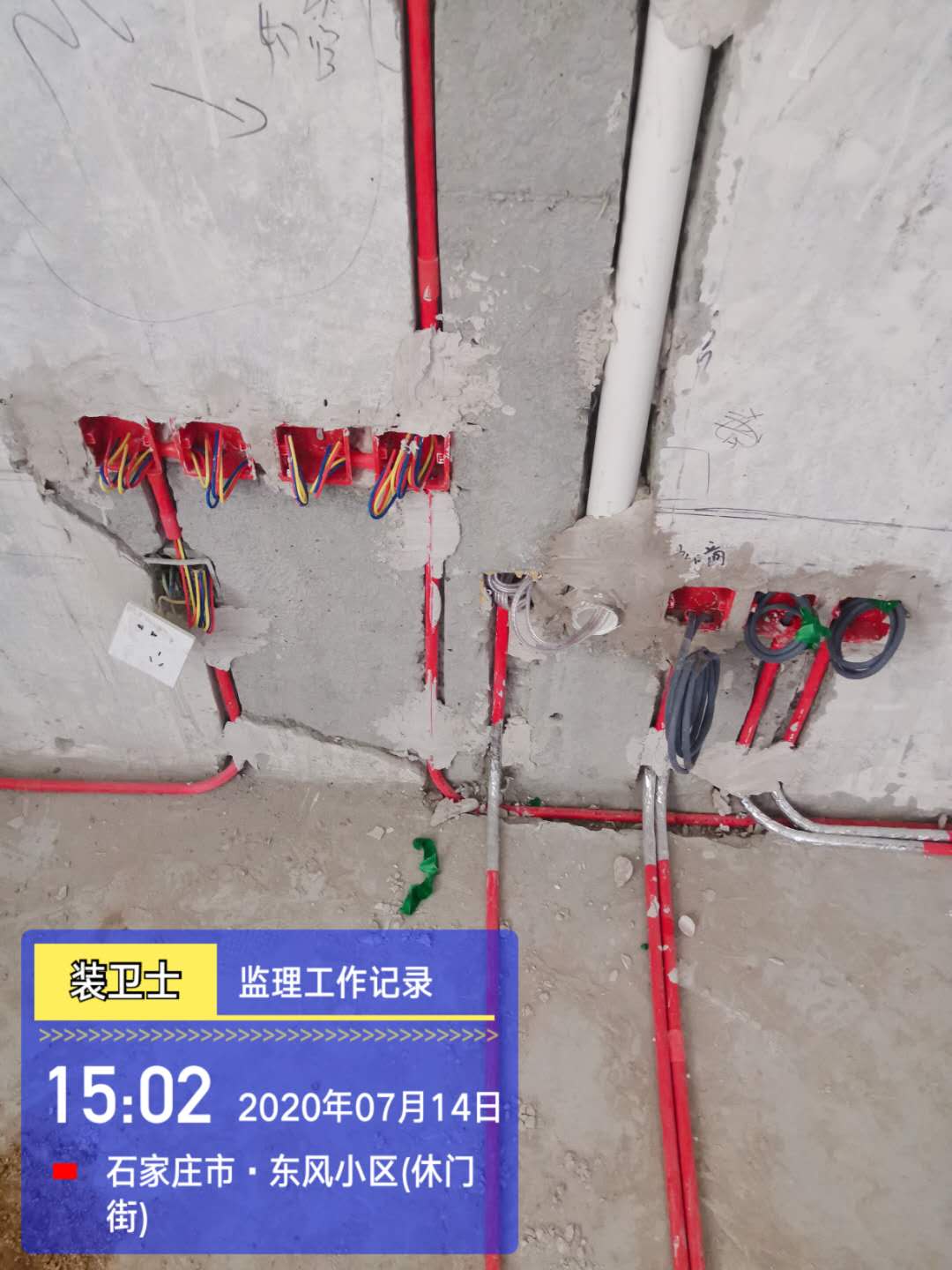

1803-601 客厅音响线与强电距离小于50cm位置,未做防干扰锡纸缠绕 缠绕防干扰锡纸,防止电流变化对音响造成干扰 601
1803-602 阳台洗衣机位置出水口与插座距离太近,存在安全隐患 提高电源,拉大出水口和电源的距离,防止出水口溅水造成插座短路 ---
1803-603 对全覆盖位置的电源和水路,未做定位图 手机拍照,并测量距离,做定位,防止后期打孔击穿和维修 ---
2105-601 对全覆盖位置的电源和水路,未做定位图 手机拍照,并测量距离,做定位,防止后期打孔击穿和维修 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点07 防水验收(2105) 2020-07-25 秦学品

序号 查验问题 建议方法 现场影像

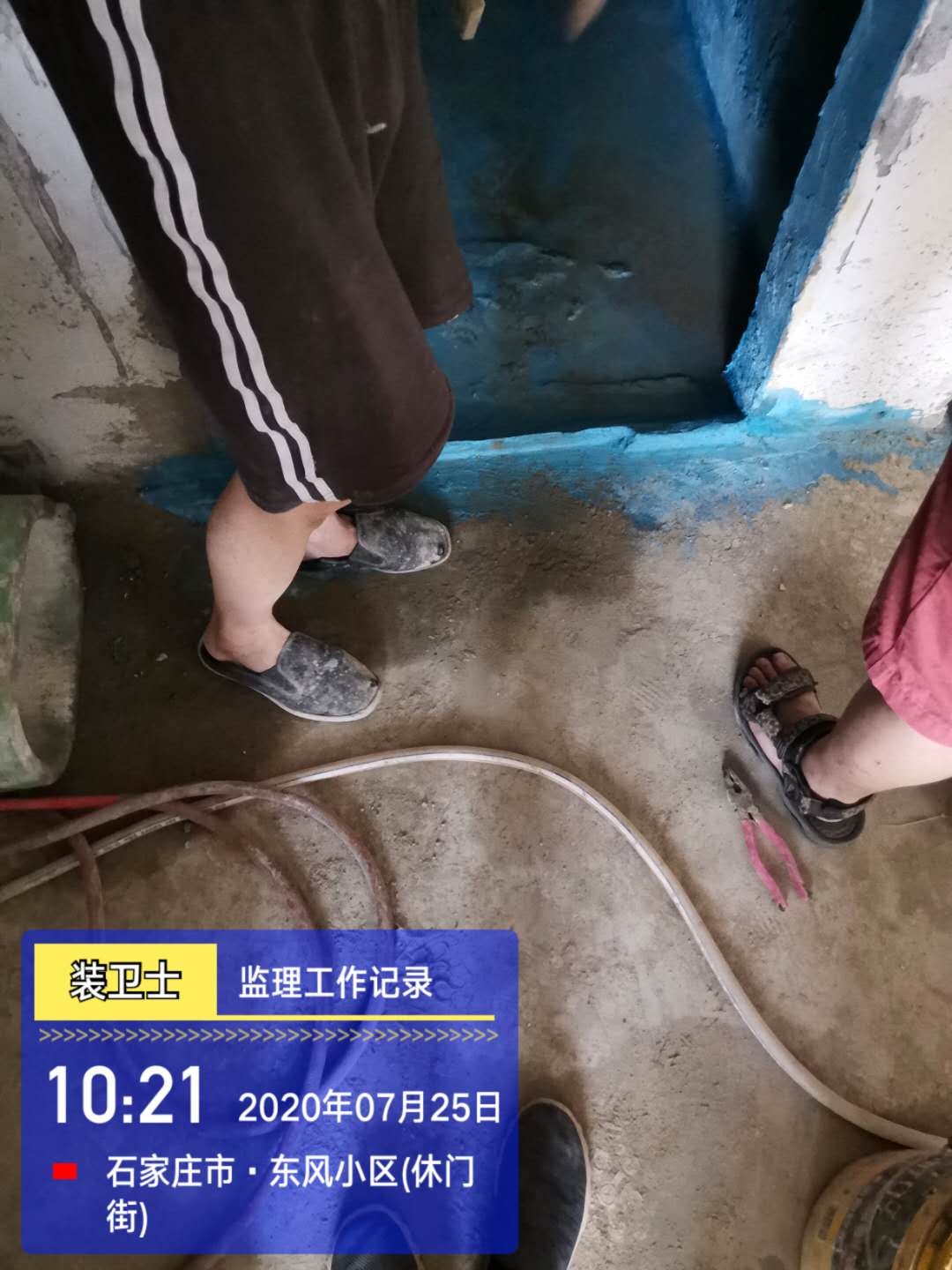

2105-701 卫生间门口防水涂刷需外延50cm,两侧各20cm 卫生间门口涂刷防水涂料,防止后期因潮湿引起周边墙面起皮 701
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点08 防水验收(1803) 2020-08-01 秦学品

序号 工作内容 现场影像
801 房间内防水正常,楼下防水待业主查看 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点09 木工完工验收(1803/2105) 2020-08-01 秦学品

序号 查验问题 建议方法 现场影像

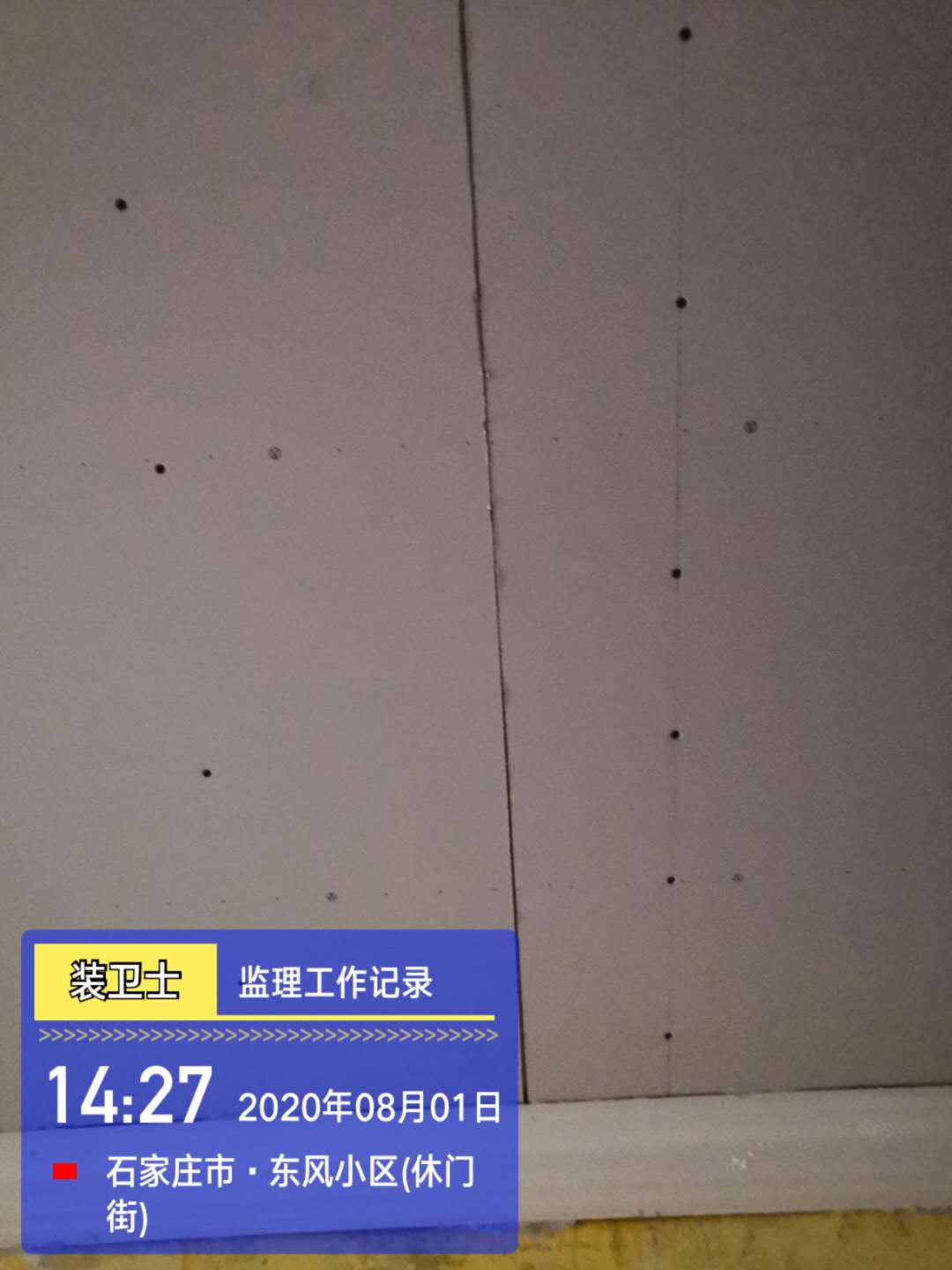

1803-901 石膏板接缝处未搭接在龙骨上,增加后期开裂的概率 重新搭接石膏板 901

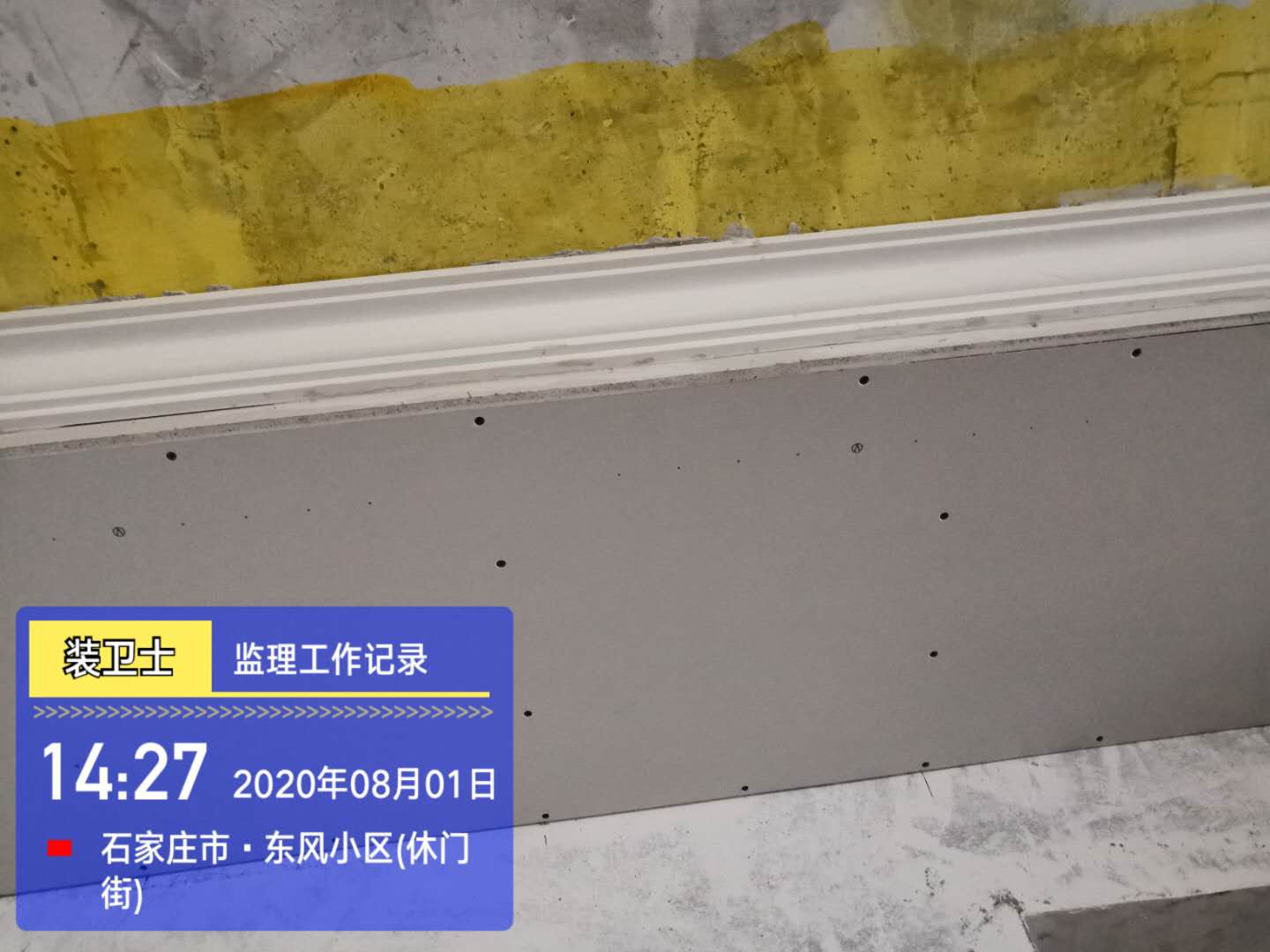

1803-902 石膏板接缝处,未八字切割 粉刷时由油工做八字切割 902

1803-903 自攻丝间距大于25cm 适当加密自攻丝间距 903
1903-904 自攻丝未进行防锈处理 粉刷时由油工做防锈处理 904
2105-901 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点10 瓦工完工验收(2105) 2020-08-05 秦学品

序号 查验问题 建议方法 现场影像

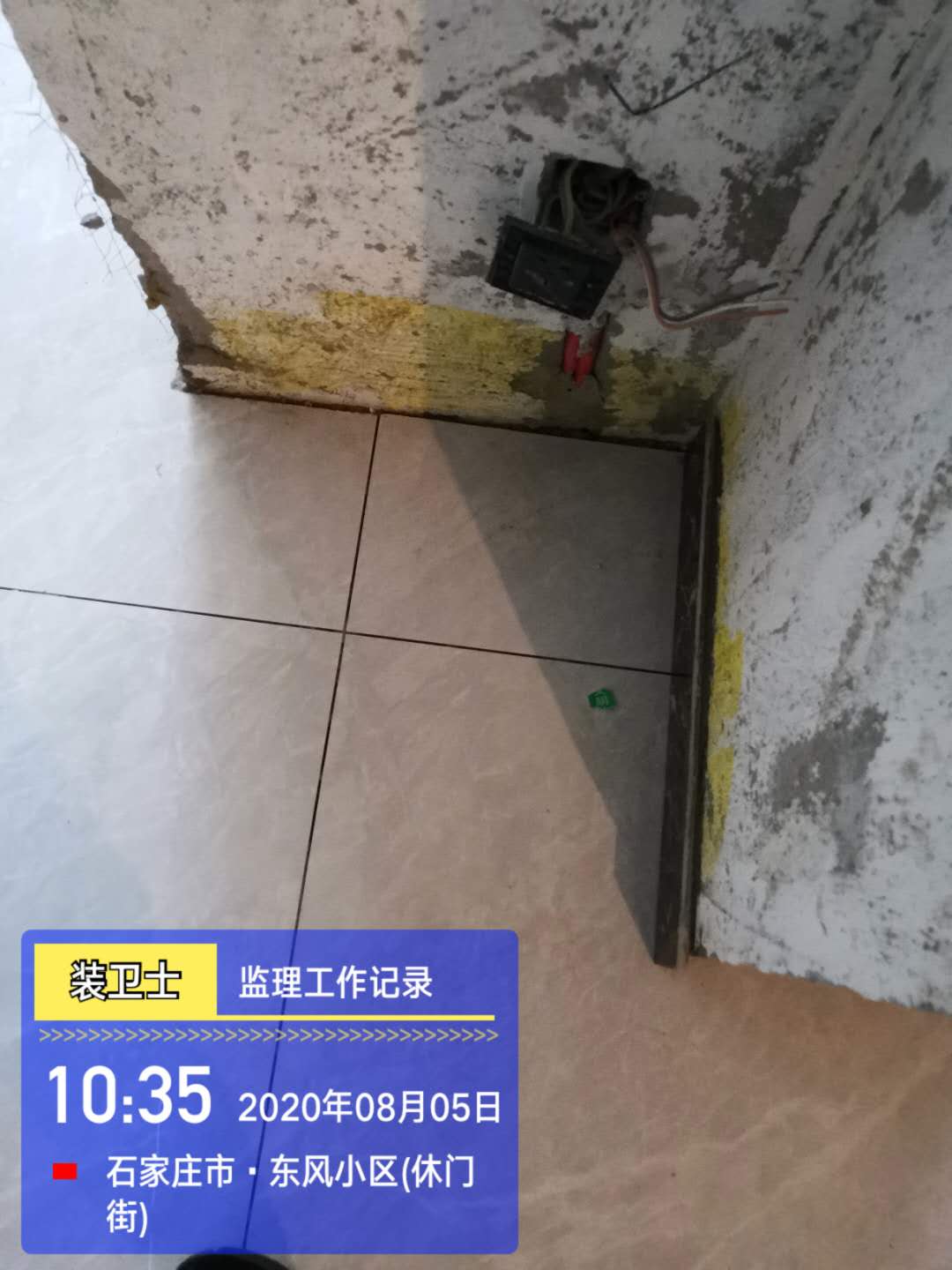

1001 阳台门口西侧地面瓷砖存在空鼓一块 用素灰浇灌,填充空鼓位置 1001

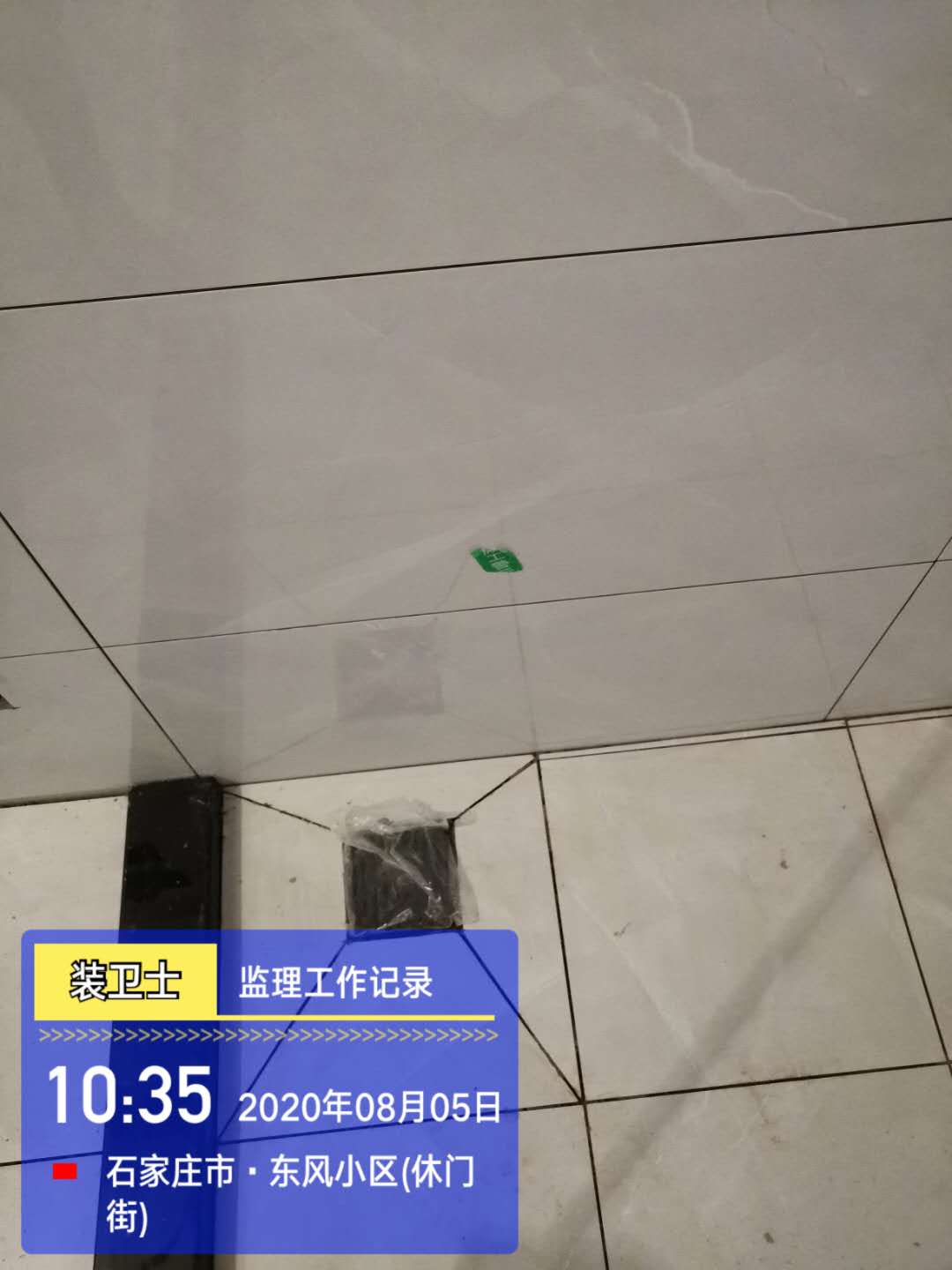

1002 卫生间地漏上方墙砖空鼓一块 空鼓面积较大,建议重新铺贴 1002
1003 墙面踢脚线约50%以上存在大面积空鼓 重新铺贴,空鼓面积控制在20%以内,空鼓部分粉刷时可用腻子填充 1003
1004 卫生间地漏右侧小地砖空鼓一块 空鼓面积较大,建议重新铺贴 1004
1005 厨房门口右上方一块墙砖存在破角 更换瓷砖或后期美缝时注意修补 1005

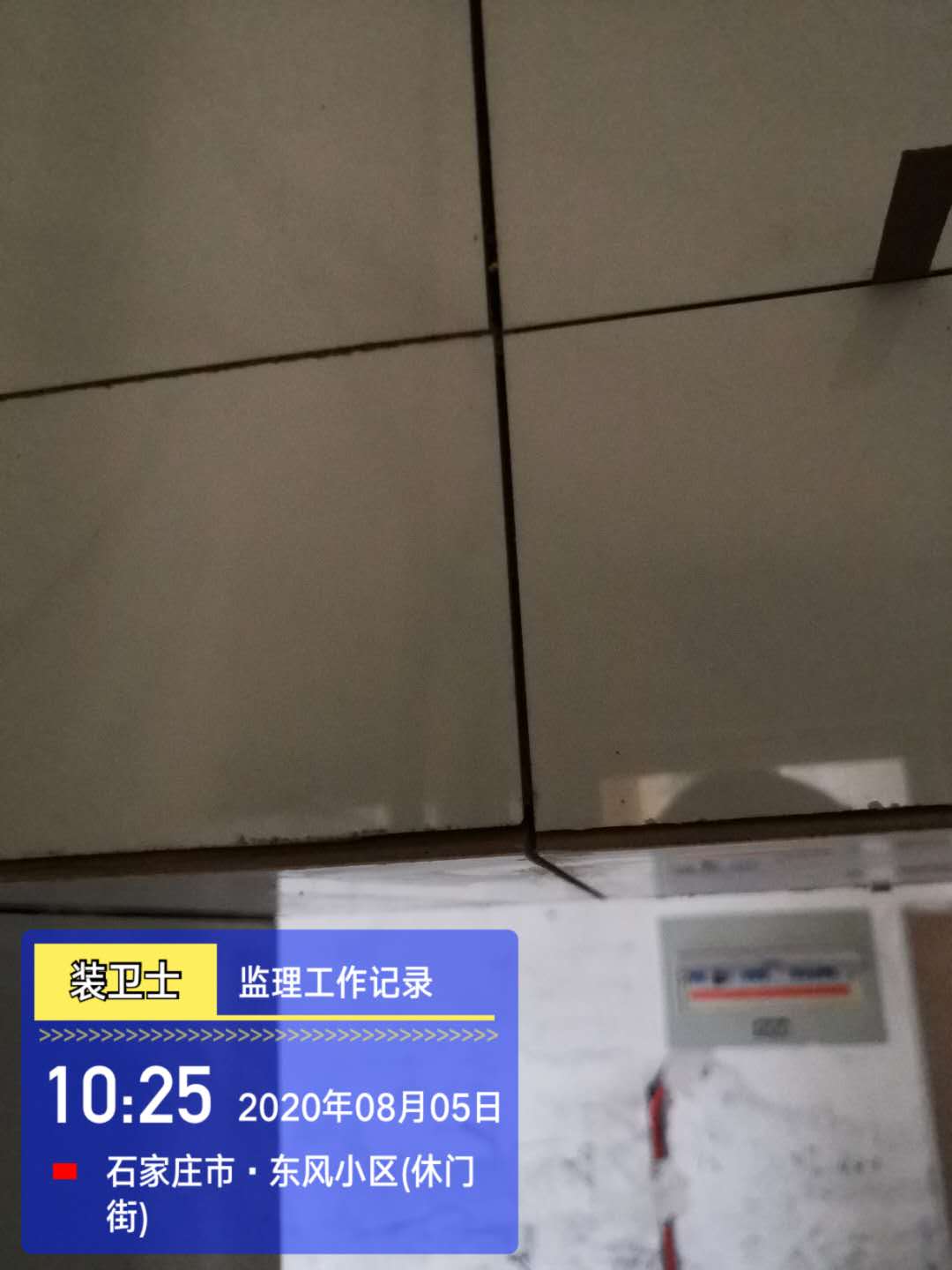

1006 厨房门口上方瓷砖留缝大小不一,影响美观 瓦工做修补 1006
1007 厨房北面墙体两米内平整大于3毫米 影响较小,目视无明显凸凹感,修补较麻烦,建议不做修改 1007

1008 厨房门口上下宽窄不一,相差6毫米左右 后期安装门时,门两侧缝隙大小不一,影响美观 1008
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点11 涂饰底层验收(2105) 2020-08-11 秦学品

序号 查验问题 建议方法 现场影像
1101 进户门口位置石膏板吊顶自攻丝未进行防锈处理 自攻丝在安装时,防锈面极易遭到破坏,涂饰施工之前需进行防锈处理 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点12 瓦工完工验收(1803) 2020-08-15 秦学品

序号 查验问题 建议方法 现场影像
1201 厨房北墙面平整度大于三毫米 目测无明显平整度差别,业主自由决定是否需要整改 1201

1202 卫生间东墙面平整度大于三毫米 对墙面影像平整度的瓷砖进行整改,防止后期安装门之后,门和墙之间留有缝隙,无法关紧 1202
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点13 涂饰基层验收(2105) 2020-08-22 秦学品

序号 查验问题 建议方法 现场影像
1301 主卧北面墙体平整度误差大于三毫米 油工石膏找平平整,防止后期放置衣柜时,无法与墙体贴合 1301
1302 进户门、厨房门、阳台垭口、卧室门周边竖向墙体平整度较大,大于三毫米 油工石膏重新找平处理,防止后期安装口线无法与墙体贴合 1302

1303 客厅北侧墙面,光影照射,局部面积存在大量砂眼 油工打磨重新处理 1303
1304 强电箱和弱电箱周边存在明显刮批腻子不匀 卸下强电箱和弱电箱,涂饰完工之后,重新安装 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点14 涂饰底层验收(1803) 2020-08-23 秦学品

序号 工作内容 现场影像
1401 涂饰底层验收,边角已内嵌PVC阴阳角,裂缝位置已挂网,未发现异常 1401
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点15 涂饰基层验收(1803)/涂饰面层验收(2105) 2020-08-29 秦学品

序号 查验问题 建议方法 现场影像

1501-1803 厨房门口南侧底部墙面平整度大于三毫米, 油工石膏找平平整,防止后期安装木地板踢脚线时,踢脚线与墙体存在缝隙 1501
1502-1803 卫生间门洞周边竖向墙体平整度较大,大于三毫米 油工石膏重新找平处理,防止后期安装口线无法与墙体贴合 1502

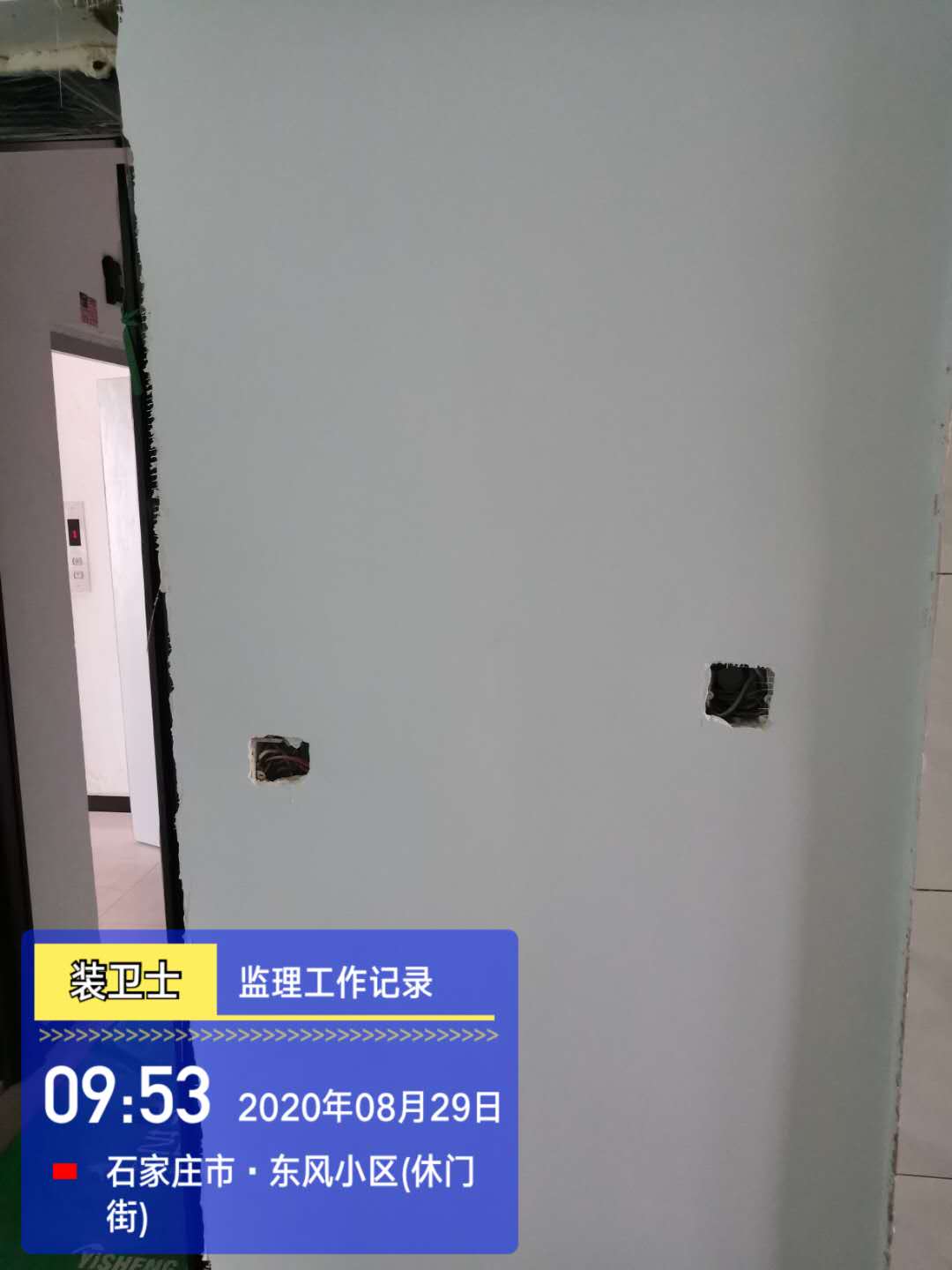

1503-2105 进户门与厨房之间墙面目测有明显不平整痕迹 油工打磨重新处理 1503

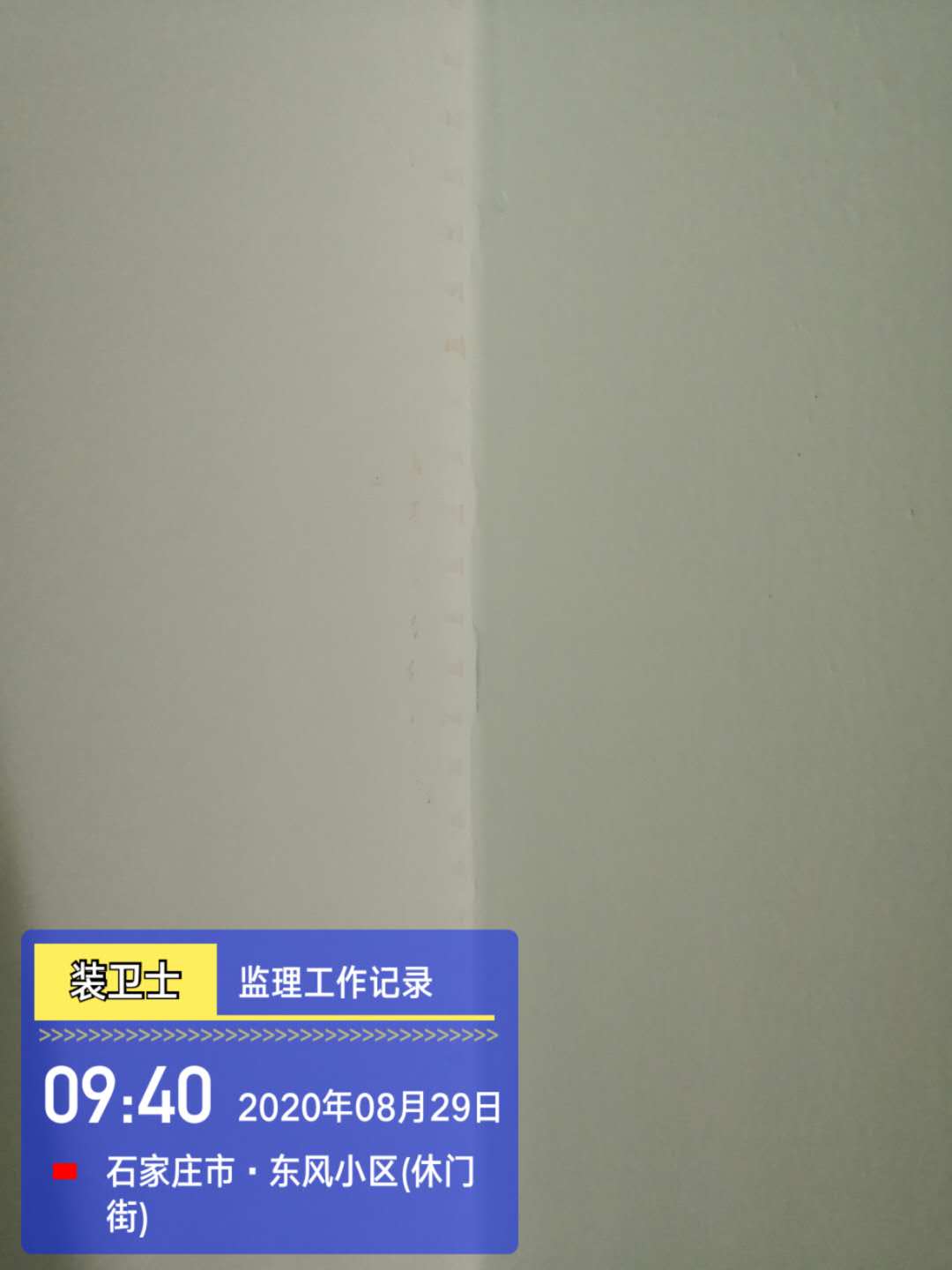

1504-2105 多出阴角位置打磨较深,目测有明显露底 油工打磨重新处理和涂刷乳胶漆 1504

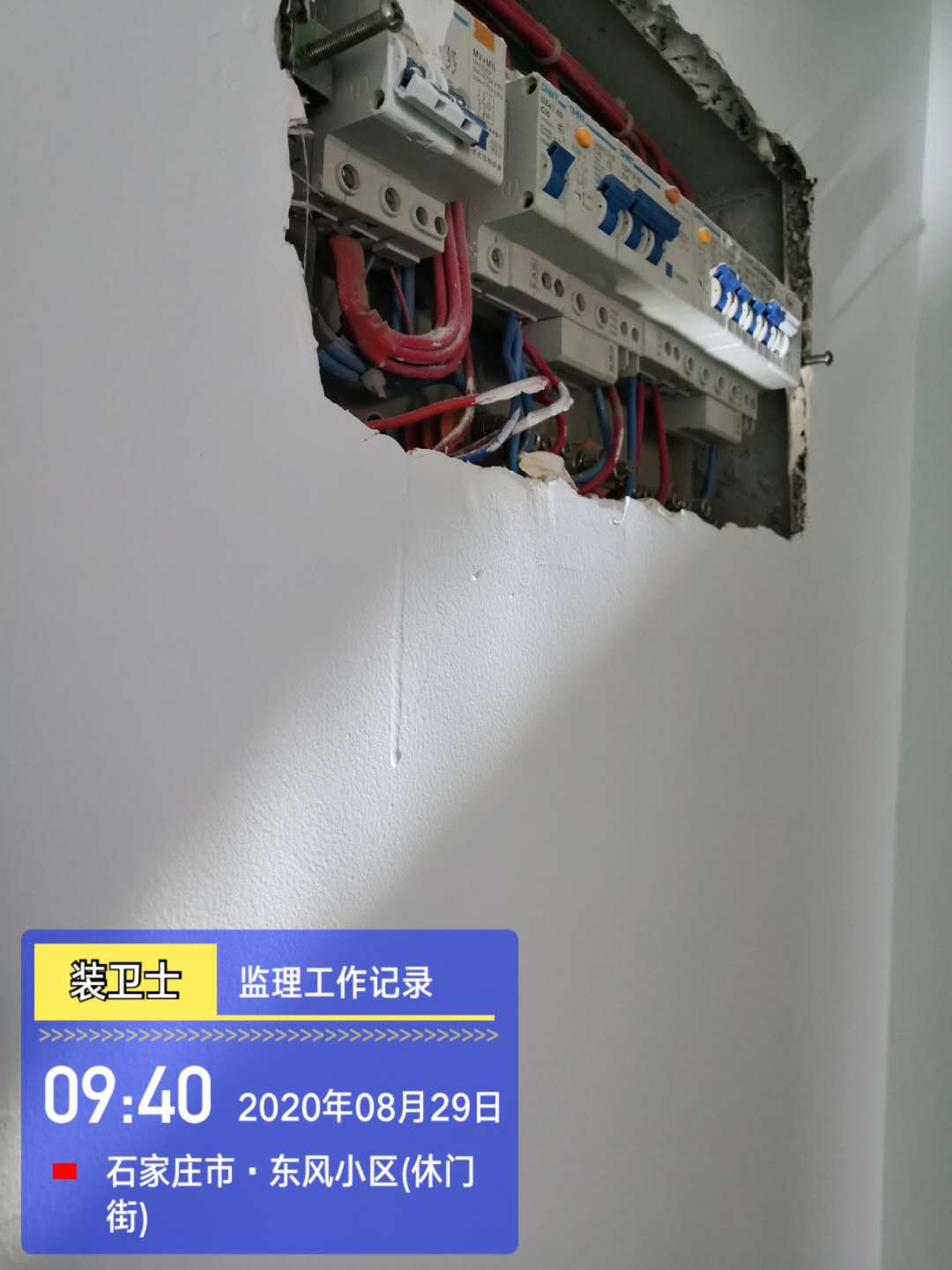

1505-2105 强电箱下面有明显乳胶漆流坠 油工重新处理 1505
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点16 涂饰面层验收(1803) 2020-09-05 秦学品

序号 查验问题 建议方法 现场影像
1601 多出墙面阴角位置打磨太糙,存在露底 油工修补后重新刷漆 1601

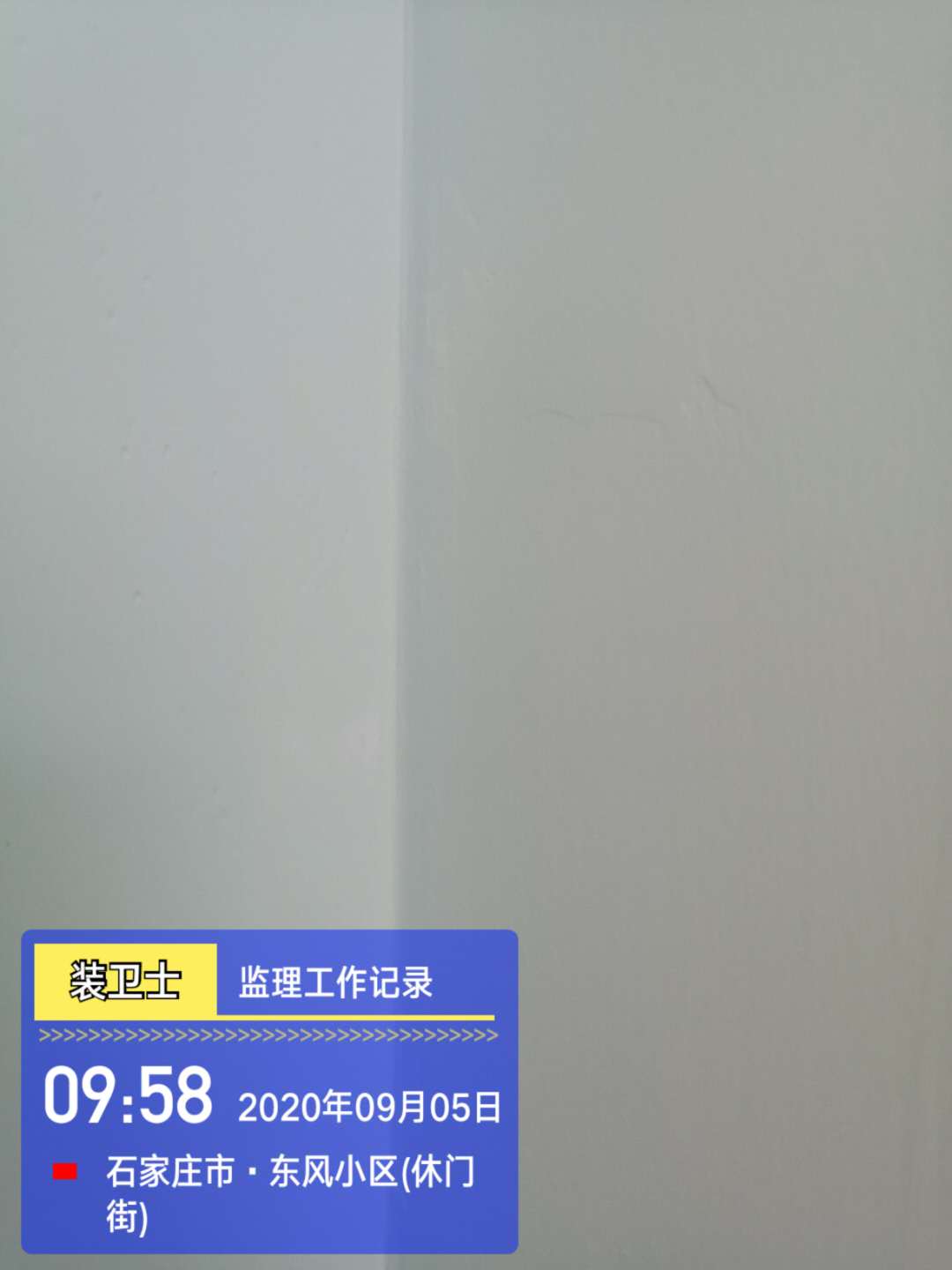

1602 次卧边角位置存在颜色差 油工修补,将有颜色差的位置重新涂刷 1602
1603 顶面白色和有色衔接不分明 油工涂刷重新处理,要求颜色分界清晰 1603

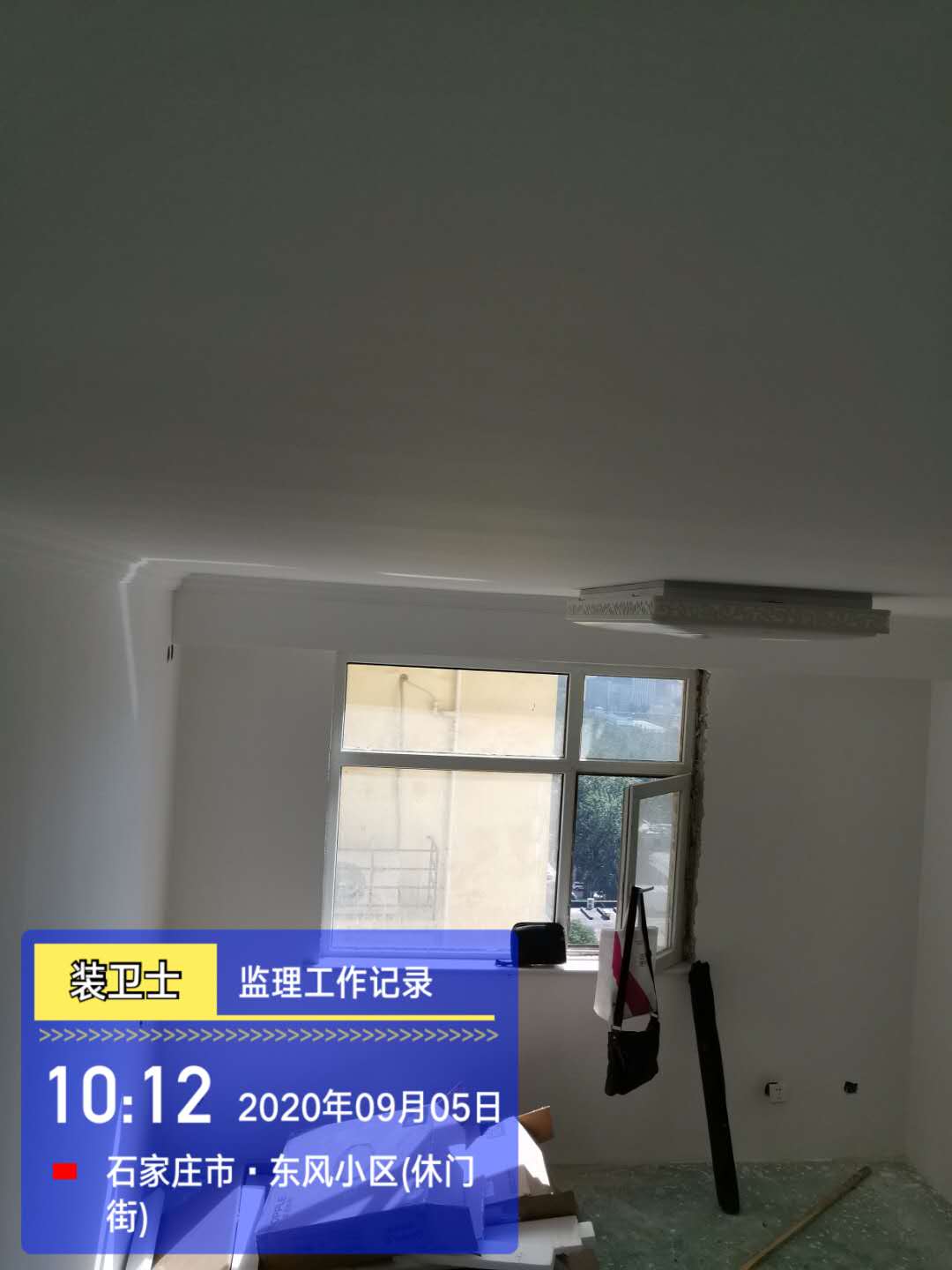

1604 客厅顶面目测有明显高低纹理 油工打磨,重新涂刷 1604
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

查验报告书
查验节点序号 查验节点项目 查验时间 查验人
节点17 涂饰裂缝解决方案商定(2105) 2020-10-25 秦学品

序号 工作内容 现场影像
1701 客厅与卧室多处墙面裂缝,裂缝原因是因为墙面沙灰松散,牢固性差,引起分层空鼓,解决方案为改为张贴壁纸,无纺布壁纸物料业主承担60%,工长承担40%,壁纸人工费由工长承担 ---
备注 1、同一问题可能多处发生,照片未一一列出,施工方须自查其它位置的同类问题,我司在下次查验时复查;
2、我方对施工中提出的建议仅供参考,不承担因此造成的费用超支或工期延长的责任。

  立即预约装修

  关于我们

关于我们
公司新闻
公司招聘
联系我们
服务支持

团购优惠

资料下载
装修课堂
装卫士淘宝店 装卫士新浪微博官方 装卫士第三方监理抖音小视频 装卫士官方快手号 装卫士第三方装修监理头条号
淘宝 微博 抖音 快手 今日头条

客服电话/微信:
400 678 5794
183 0311 5794

 石家庄口碑好的装修监理公司
   微信联系客服

Copyright © 2015-2020  石家庄装小帮工程监理有限公司
公司地址:石家庄市高新区天山大街与淮河道交口西行100米东城国际4栋7层(天山海世界北行300米)
客服电话/微信:400 678 5794 / 183 0311 5794  技术支持: 奇胜网络
